1 / 2

ქალაქის გული - შეიგრძენი ცხოვრების რიტმი

2 / 2

Beam Group

ნება მოგვეცით გადავაჭარბოთ თქვენს მოლოდინს ყოველ ნაბიჯზე

თანამედროვე გამოწვევებზე საპასუხოდ გადავწყვიტეთ შეგვექმნა კომპანია, რომელიც ადამიანებს შესთავაზებდა გამორჩეულ საცხოვრებელ გარემოს და იზრუნებდა მათ სიმყუდროვესა და სიმშვიდეზე. სწორედ ამიტომ 2023 წელს დავაფუძნეთ ბიმ ჯგუფი, სლოგანით: - ''ახალი სხივი შენს ცხოვრებაში''. ჩვენ ვიცით, რომ დღეს ცხოვრების ახალი სტანდარტი, ინფრასტრუქტურის არა მხოლოდ შექმნას, არამედ მის შენარჩუნებასაც გულისხმობს. თანამედროვე ტექნოლოგიების გამოყენებით, კვალიფიციური კადრების დახმარებითა და ISO სტანდარტების დაცვით ჩვენ ვაშენებთ გარემოს, რომელიც ზუსტად გამოხატავს ჩვენს წარმოდგენას სრულყოფილ სახლთან დაკავშირებით.

ჩვენ შესახებ

მისია

თანამედროვე ტექნოლოგიებით, კვალიფიციური კადრებითა და საერთაშორისო სტანდარტების დაცვით შევქმნათ კომფორტული და მყუდრო გარემო თქვენთვის.
ურბანული ცხოვრების ხელახალი განსაზღვრა განსაკუთრებული სივრცის შექმნით, რომელიც შთააგონებს და ამაღლებს ყოველდღიურ გამოცდილებას.

მიზანი

ჩვენი მიზანია სრულყოფილებისკენ სწრაფვა არქიტექტურული დიზაინიდან დაწყებული, ბინის გასაღების გადაცემით დასრულებული.
პრიორიტეტული ადგილებითა და განსაცვიფრებელი ხედებით ემოციების მინიჭება, ჩვენი მაცხოვრებლების ცხოვრების ხარისხის გაუმჯობესება. ქალაქის არქიტექტურის გამდიდრება, განახლებული დიზაინითა და დეტალებისადმი ყურადღების გამახვილების გზით.

ღირებულება

ჩვენი მთავარი ღირებულებაა დაკისრებული ვალდებულების პირნათლად შესრულება, რაც შემდგომში ამარტივებს ურთიერთობას მომავალ მობინადრეებთან.

კეთილსინდისიერება

ჩვენ ვაწარმოებთ ბიზნესს პატიოსნებით, გამჭვირვალობითა და ერთიანობით, ვამყარებთ ნდობას ჩვენს დაინტერესებულ მხარეებთან და ვავითარებთ გრძელვადიან ურთიერთობებს.

01
04 ოქტომბერი -2024

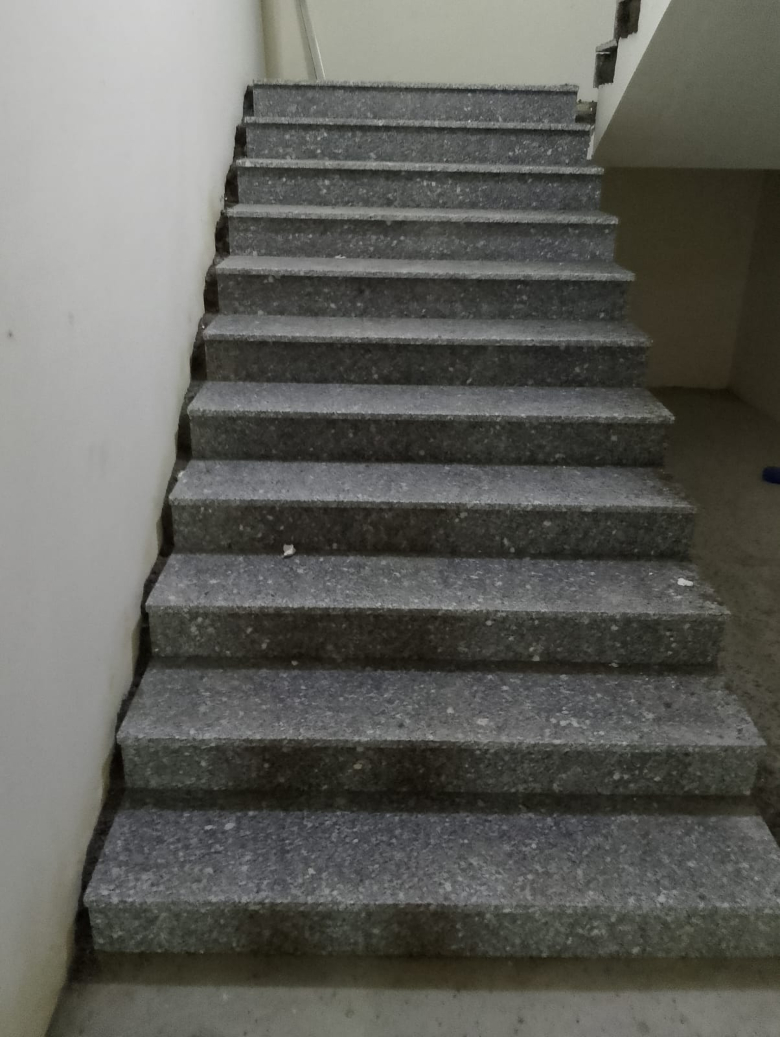

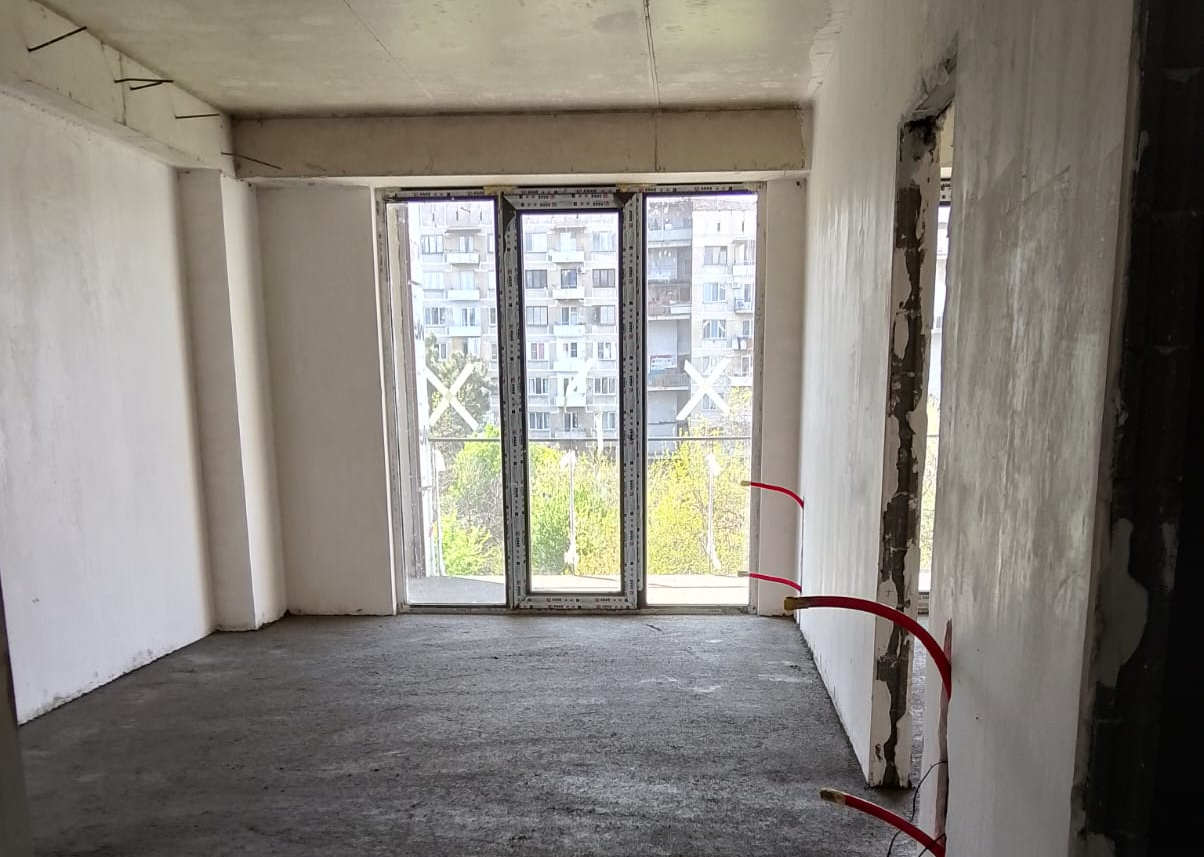

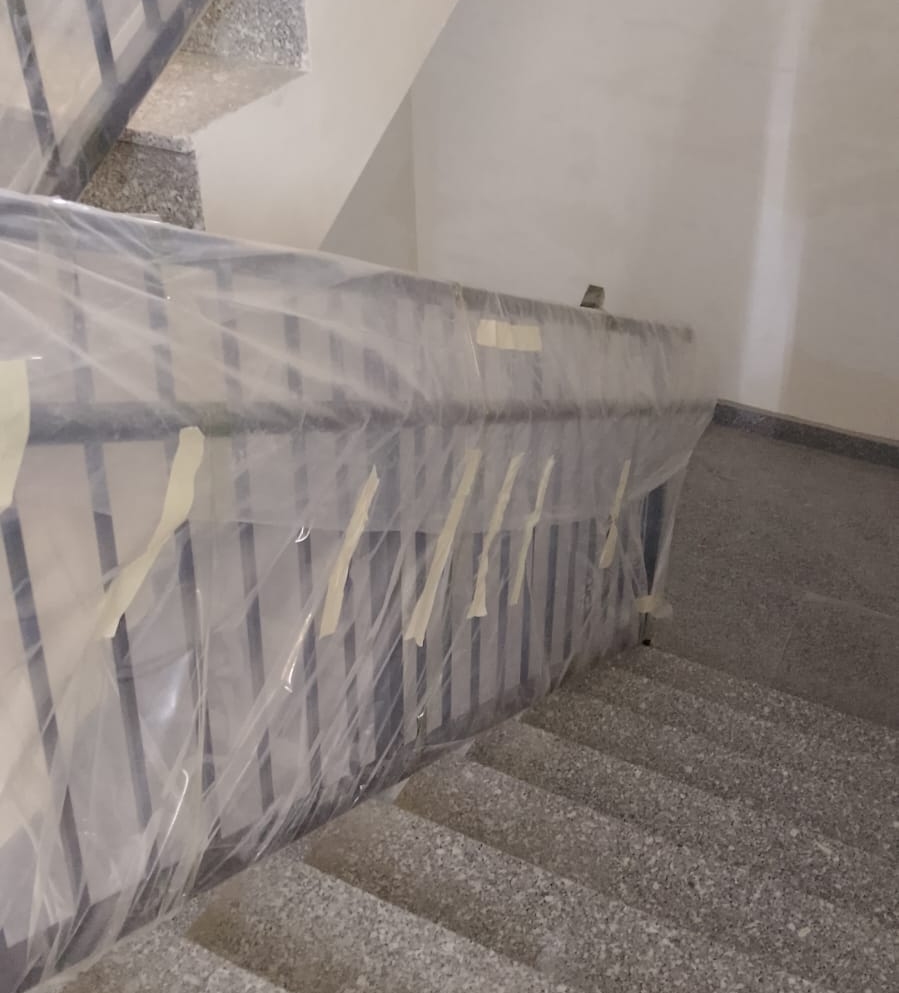

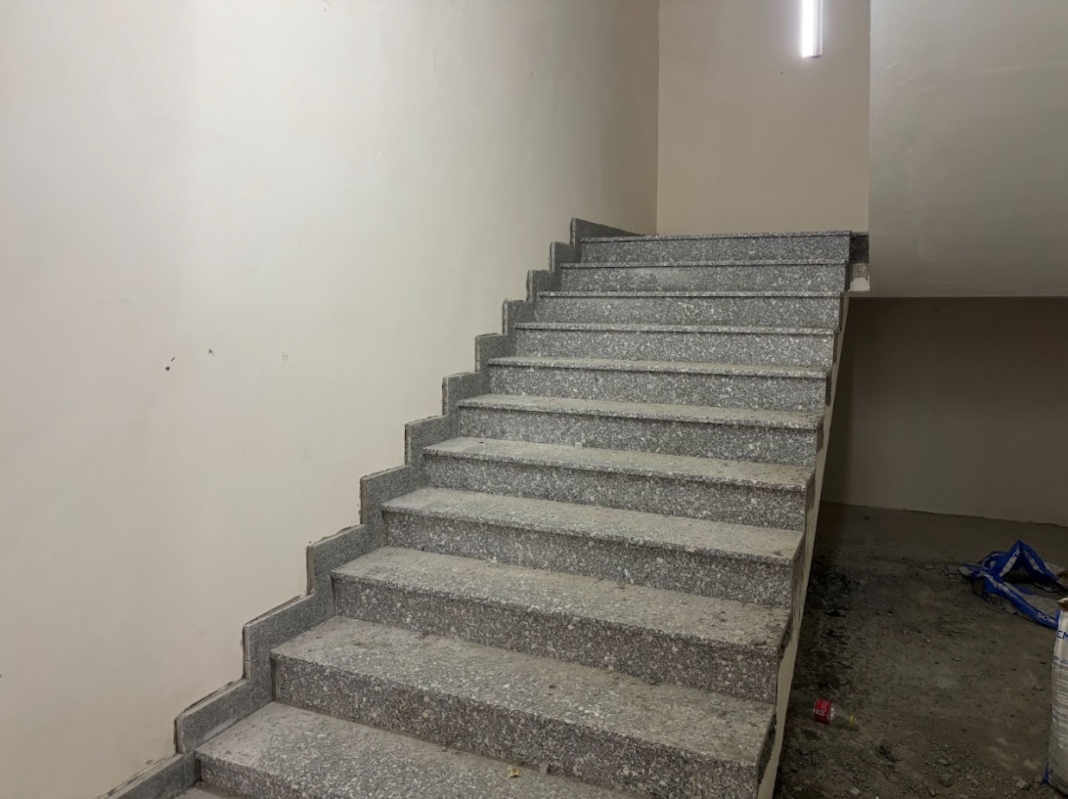

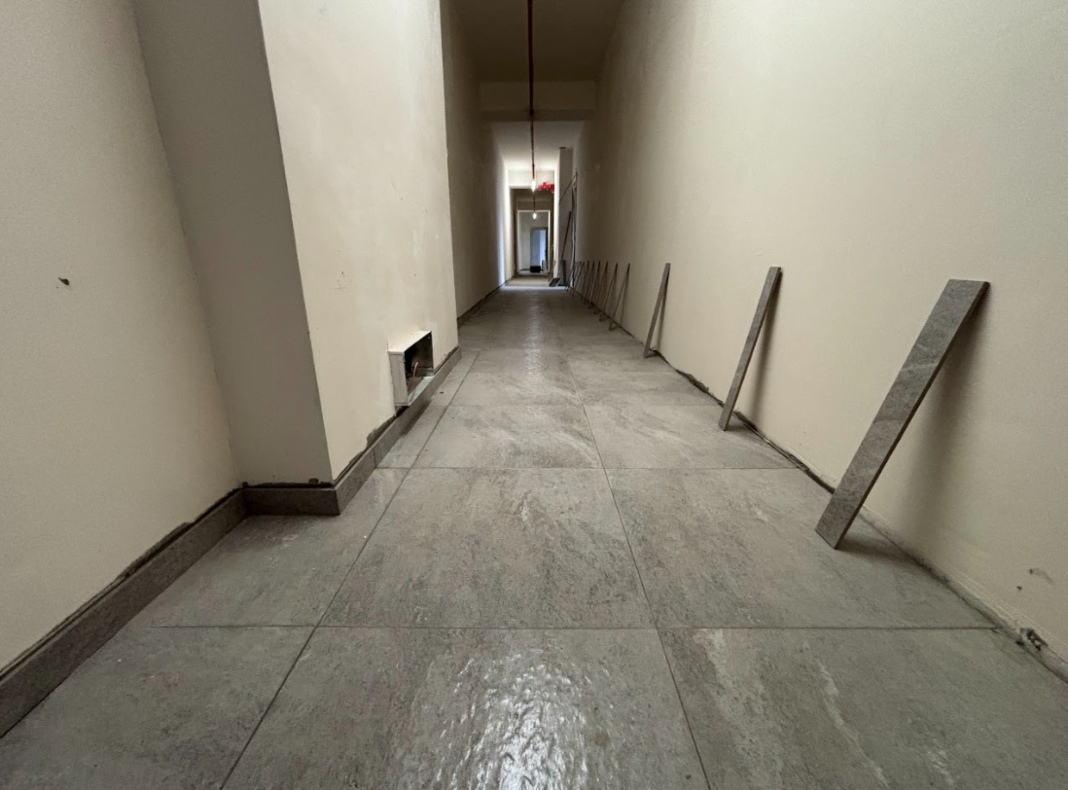

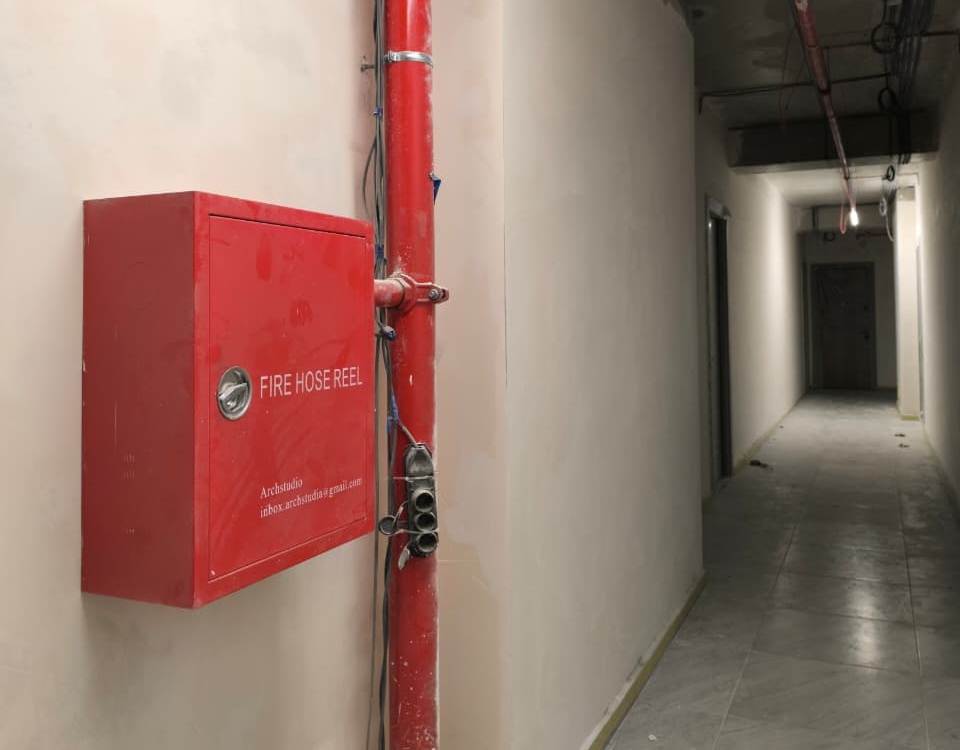

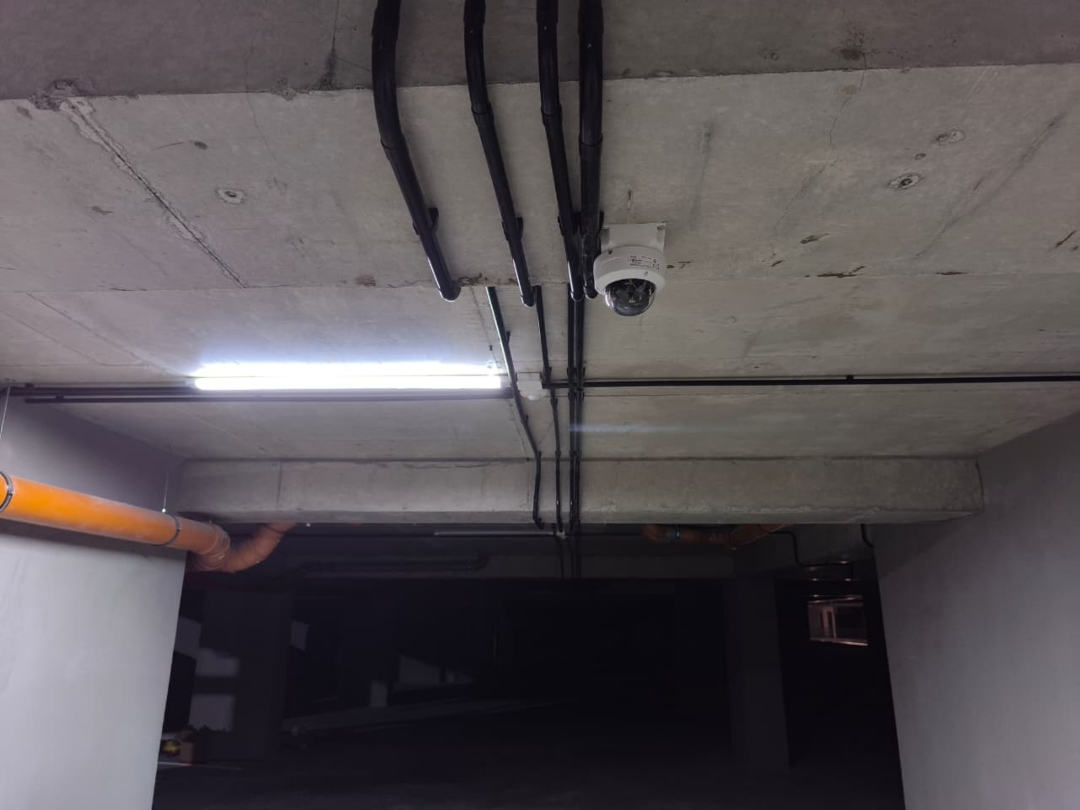

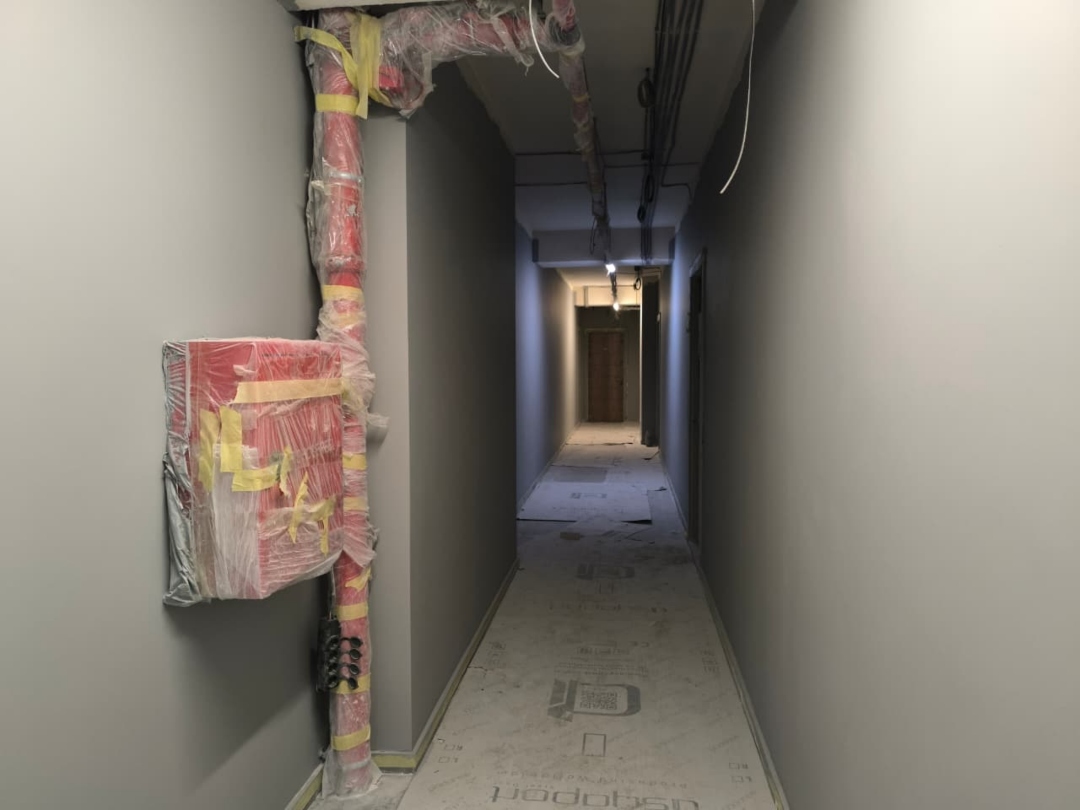

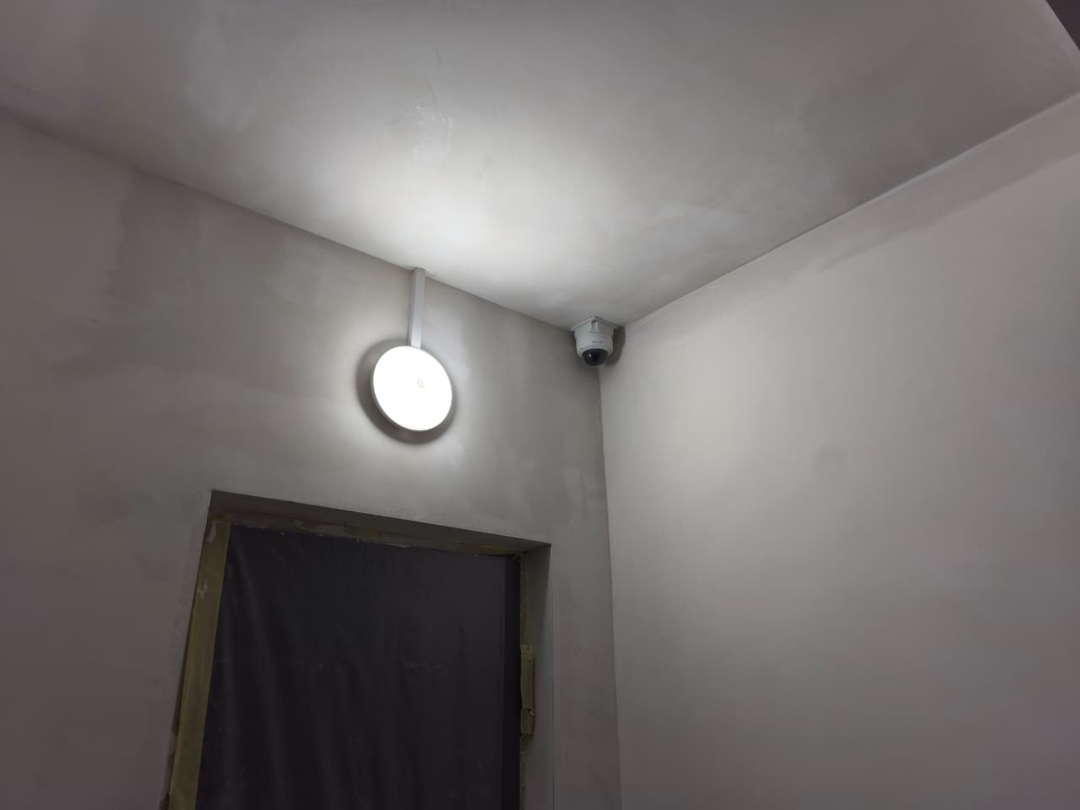

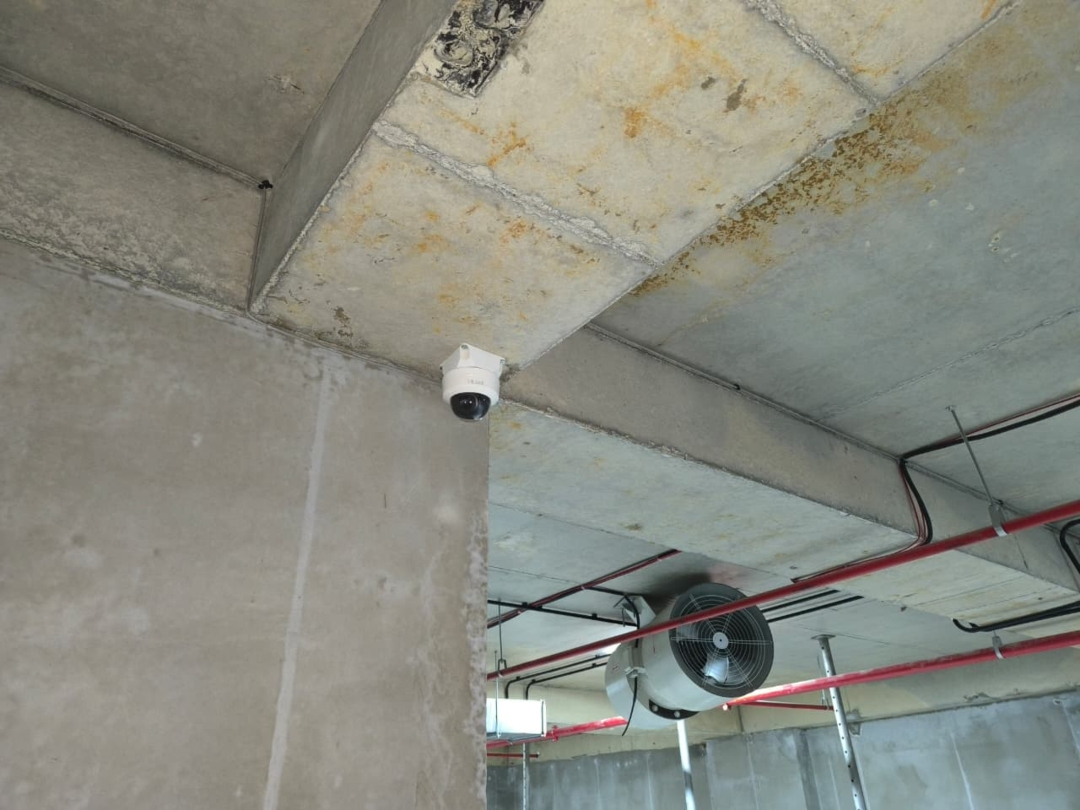

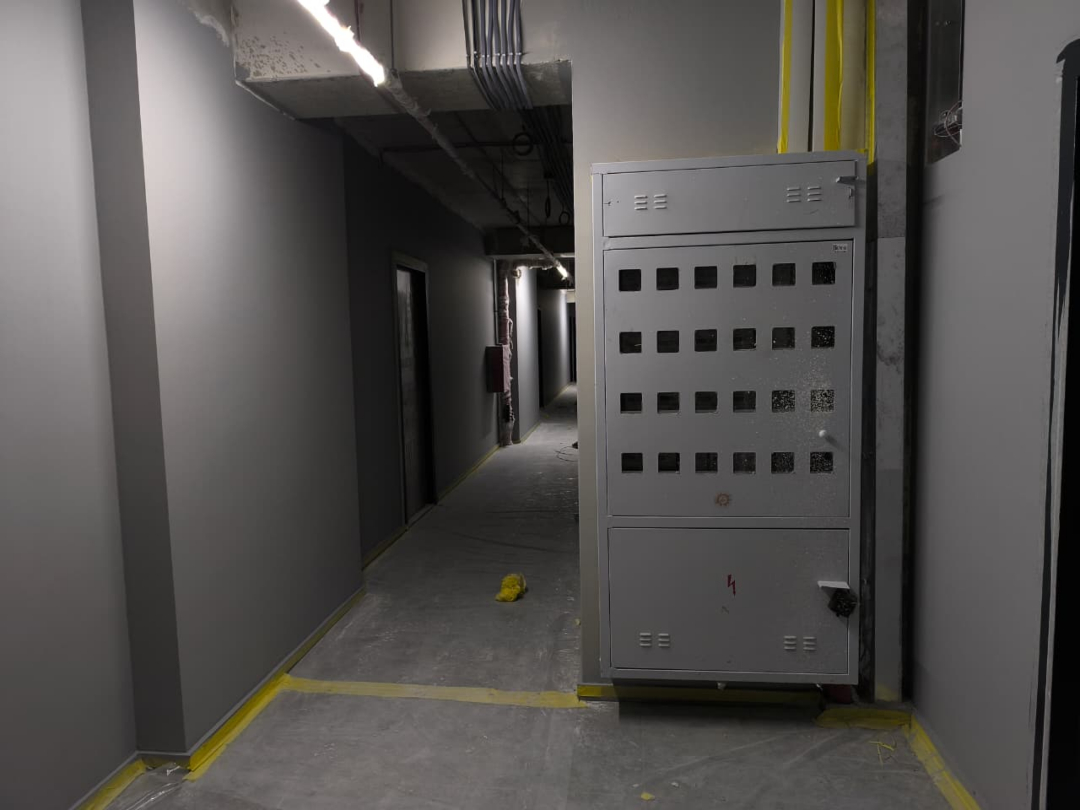

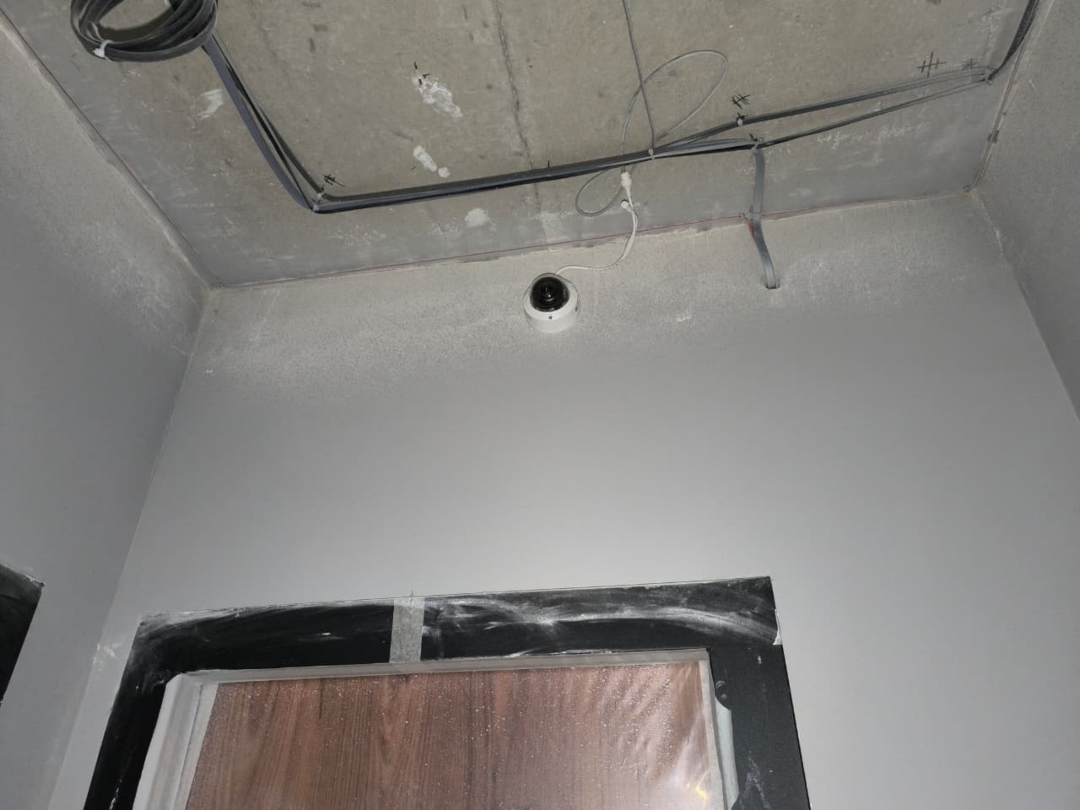

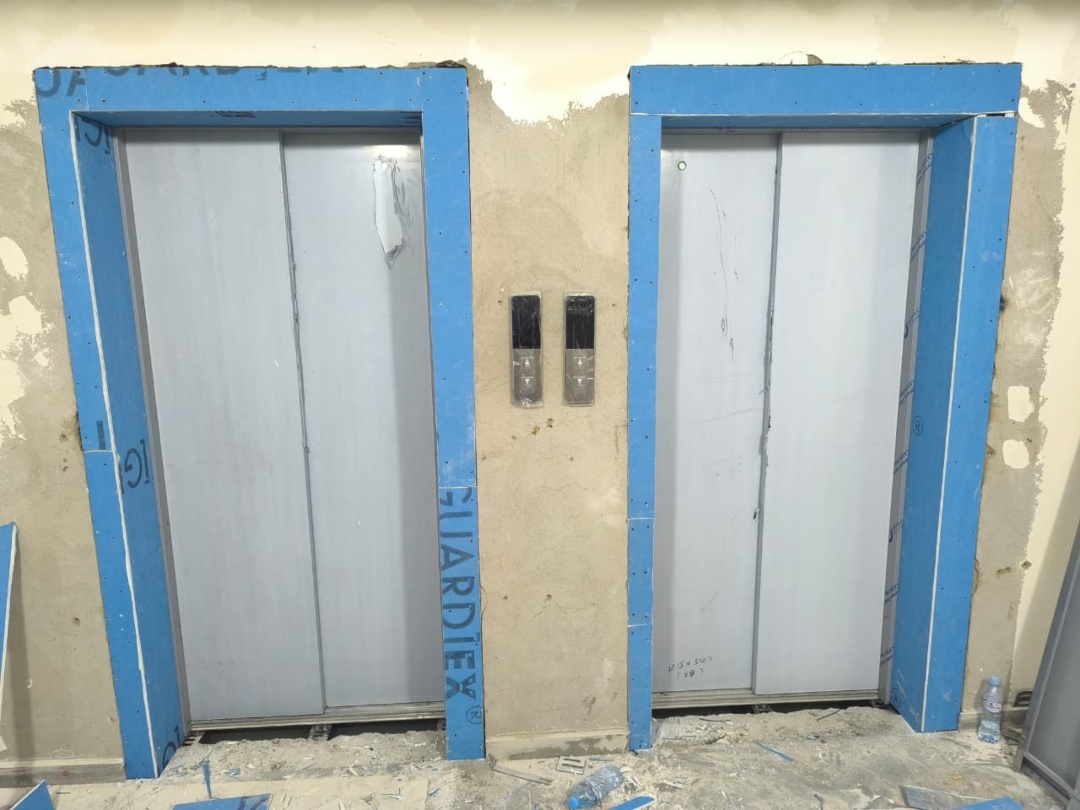

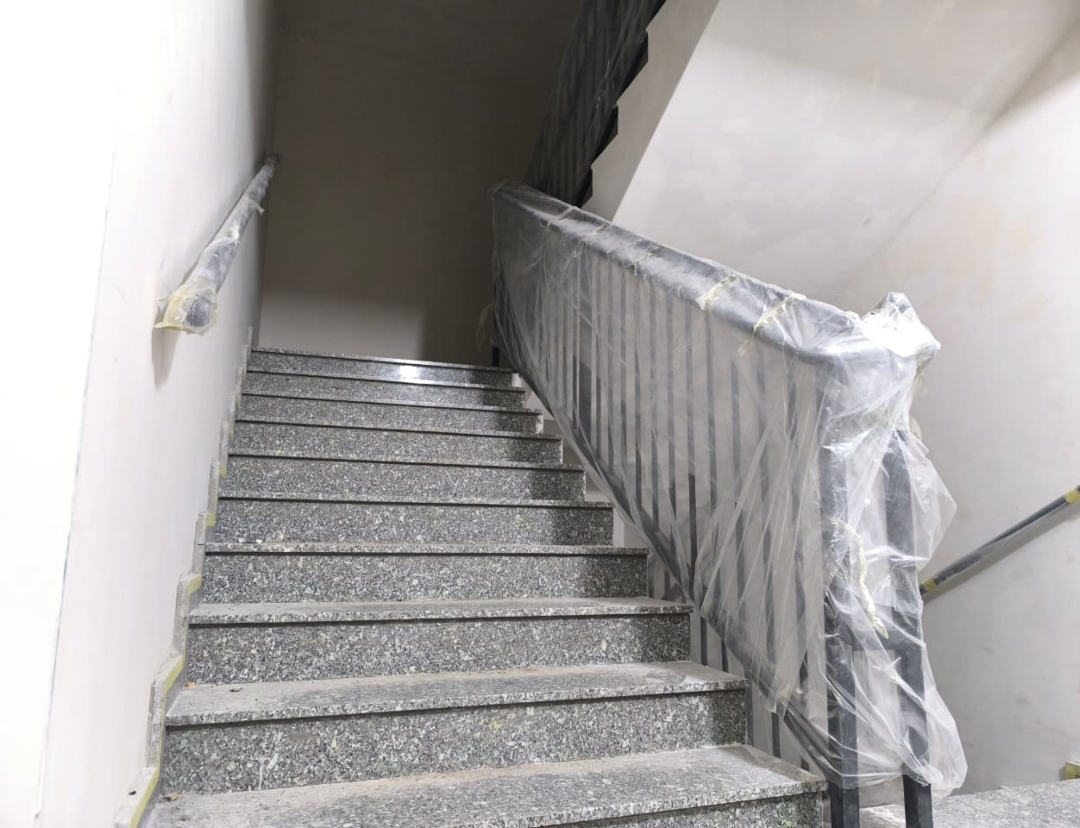

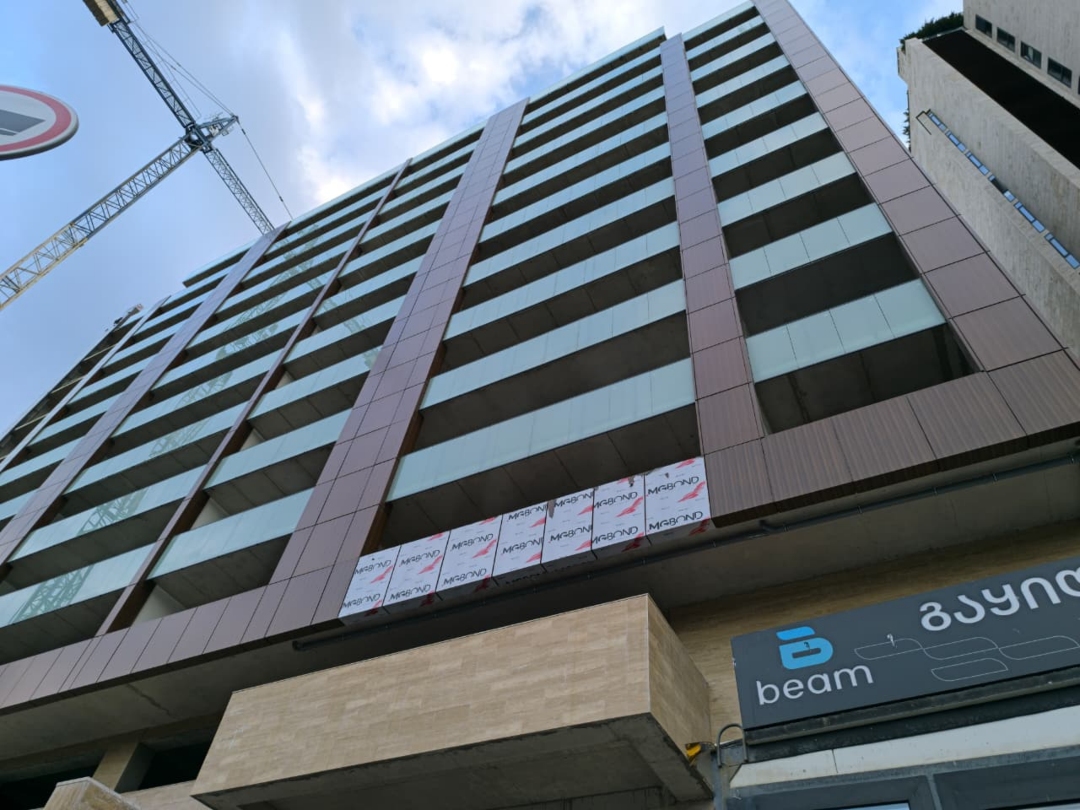

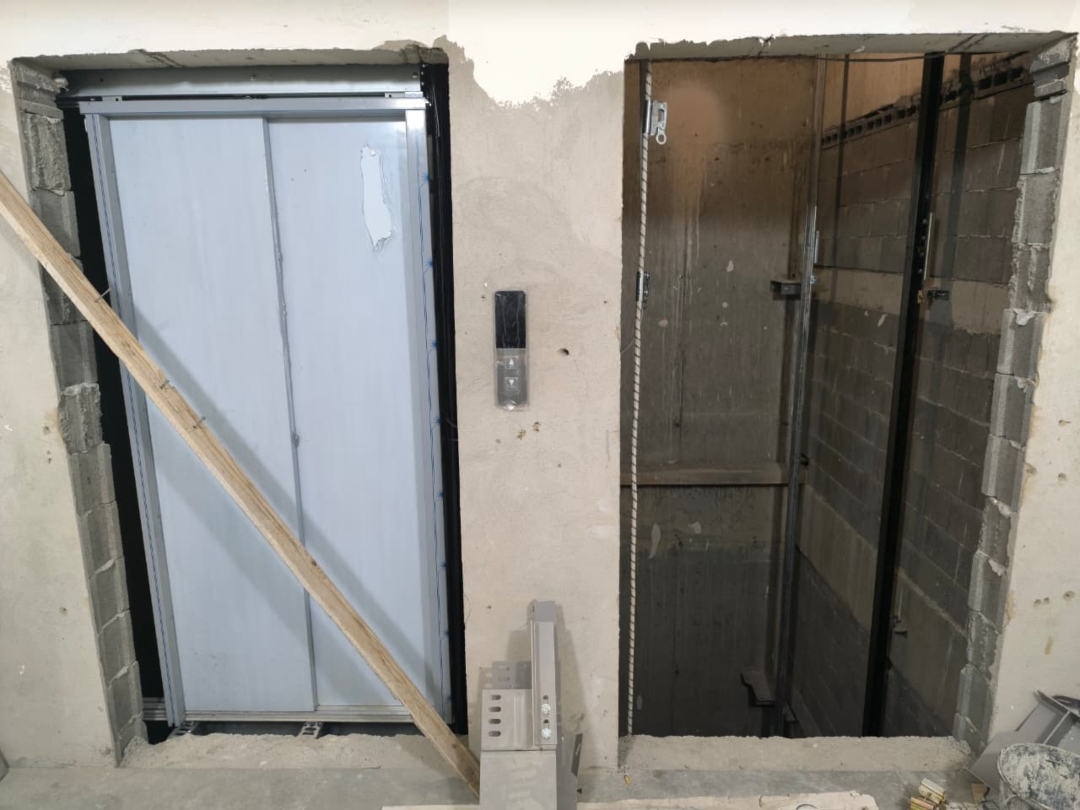

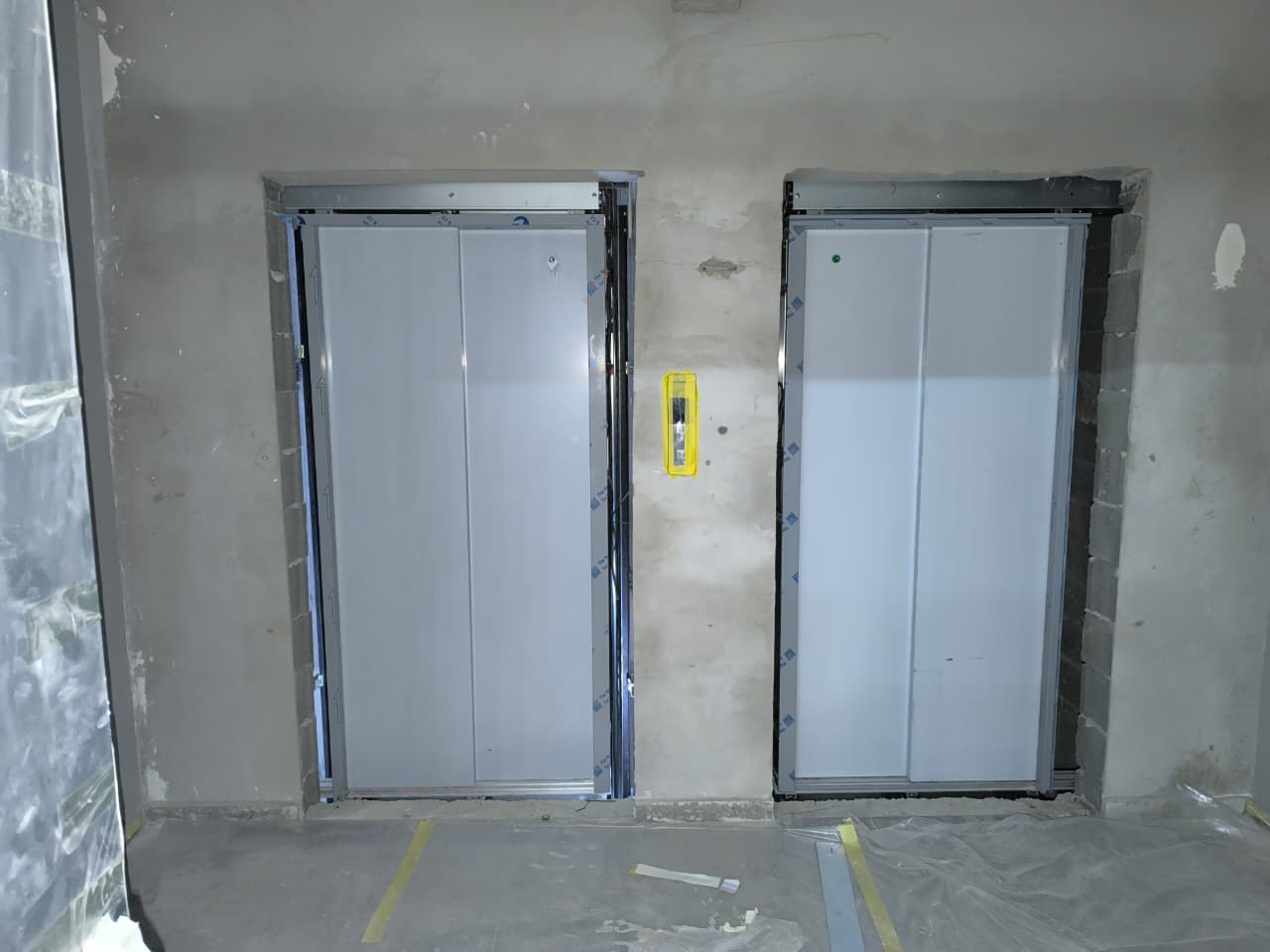

შიდა სამუშაოები

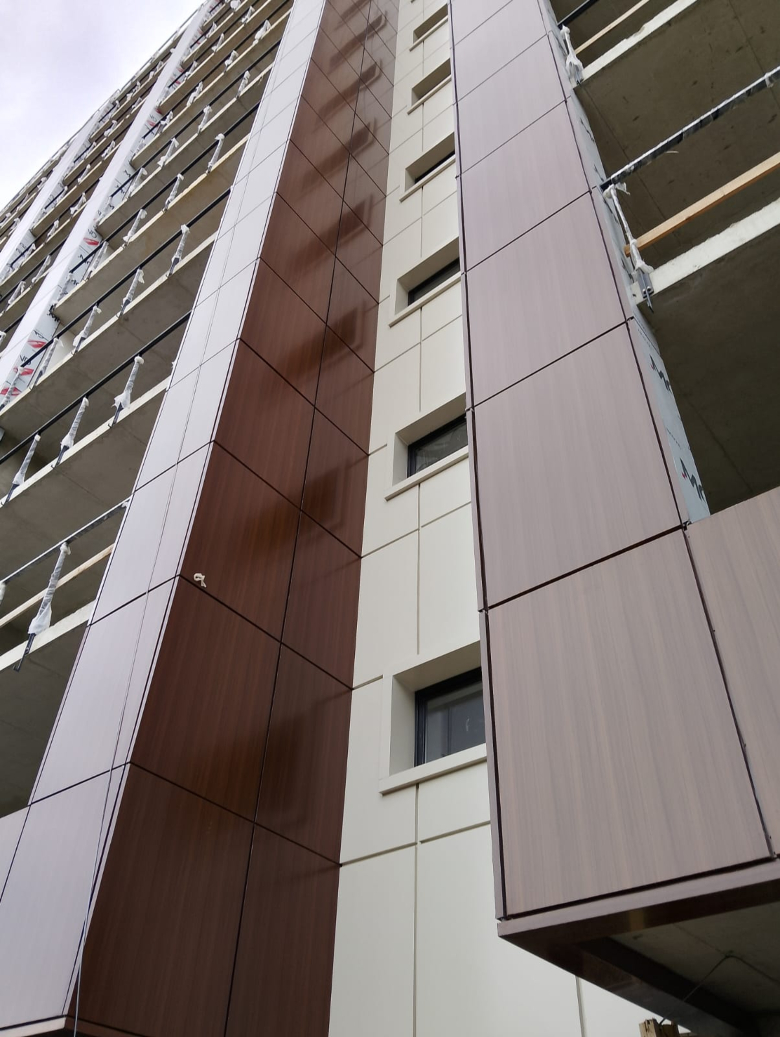

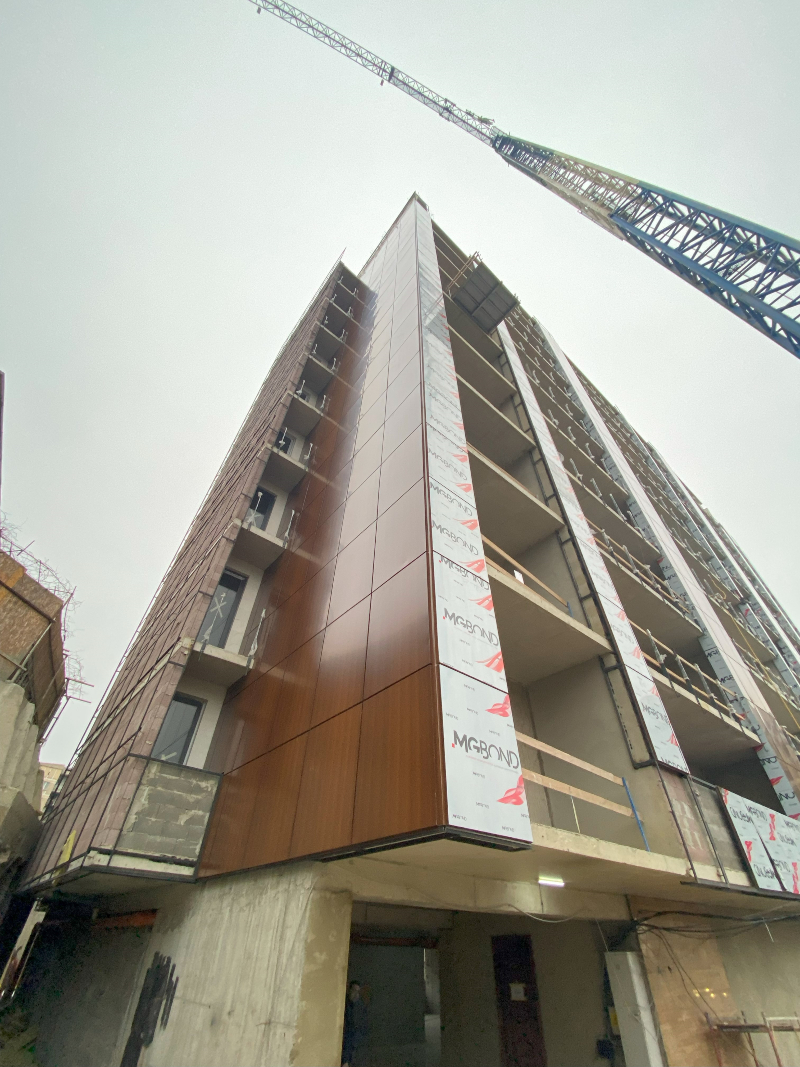

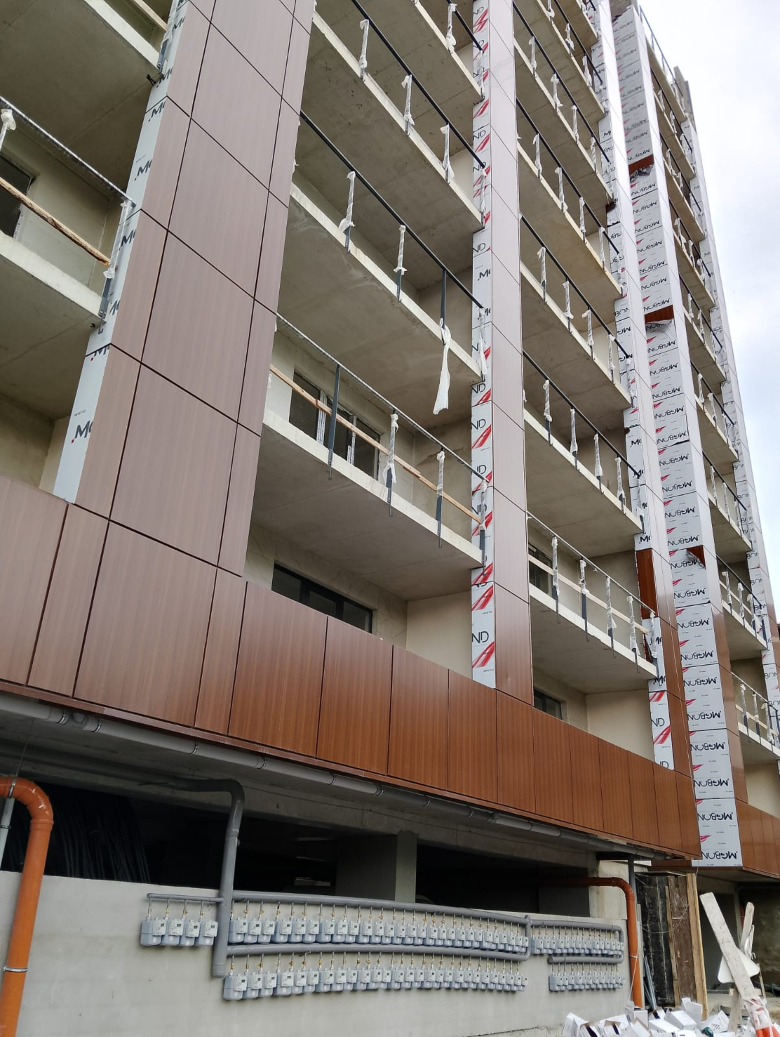

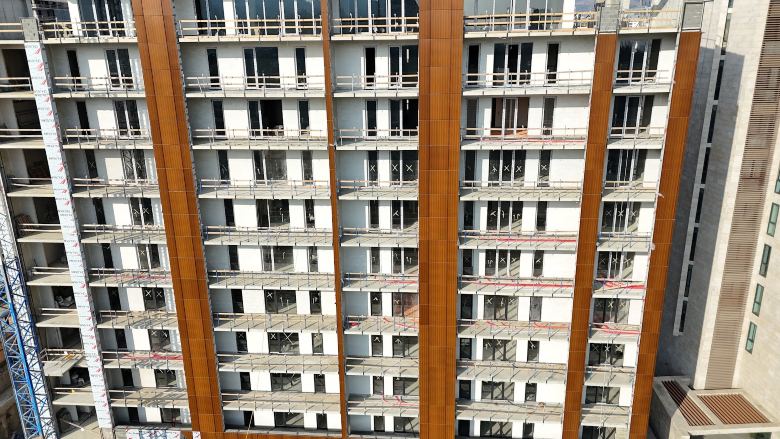

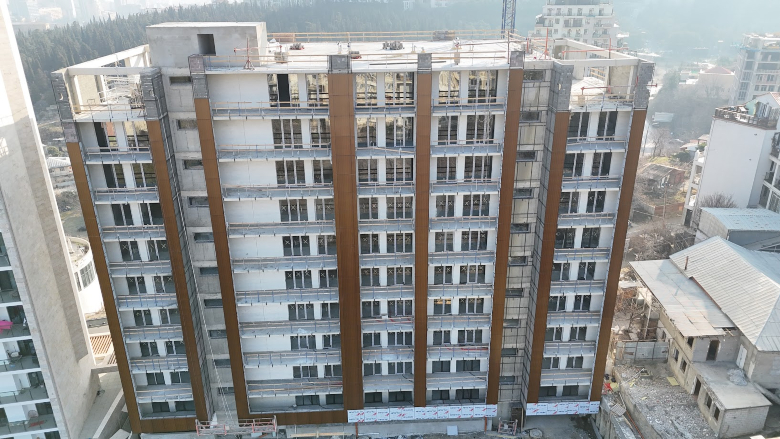

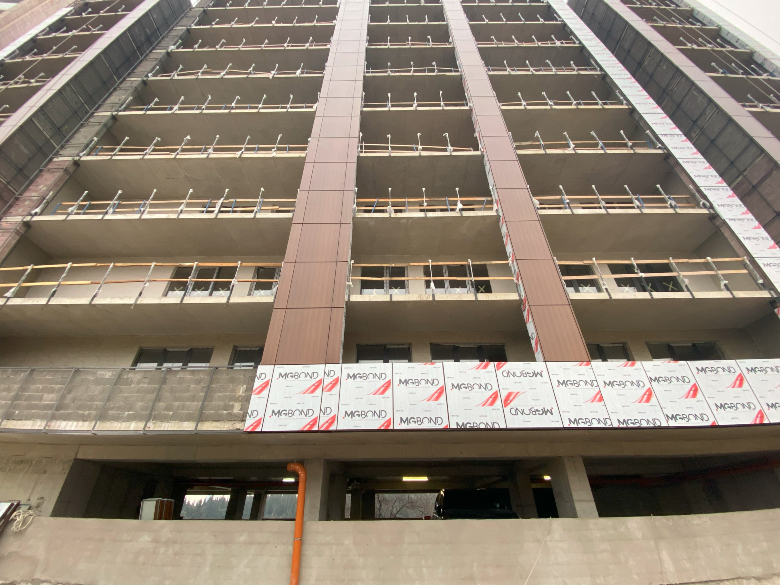

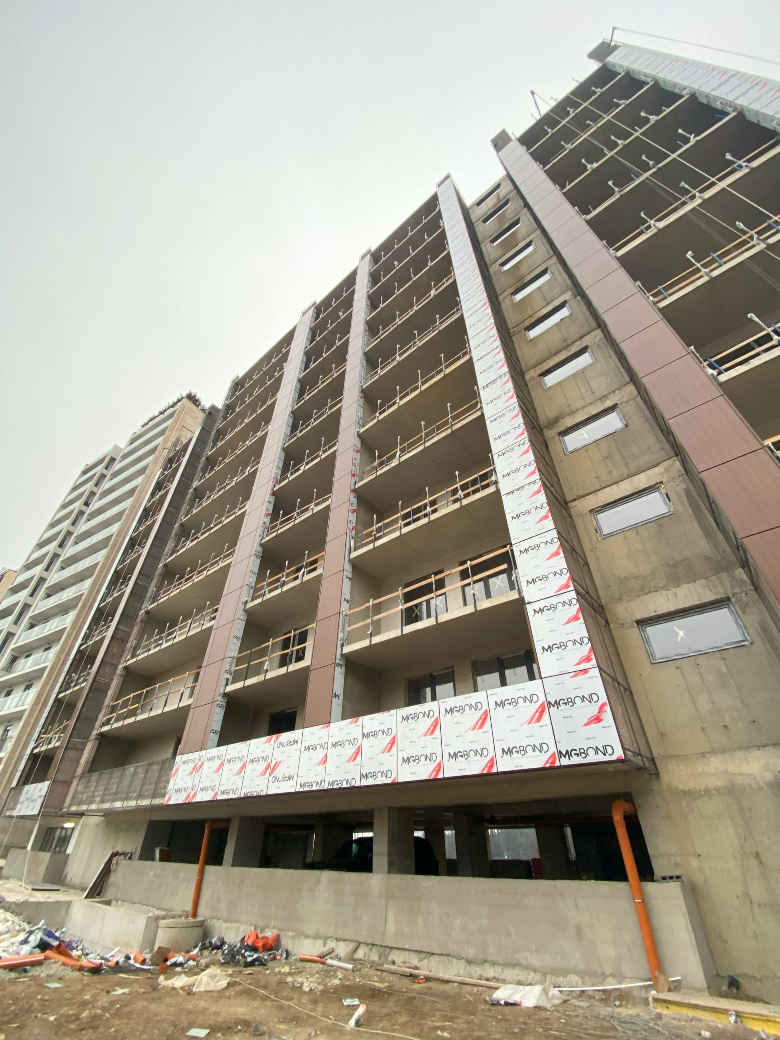

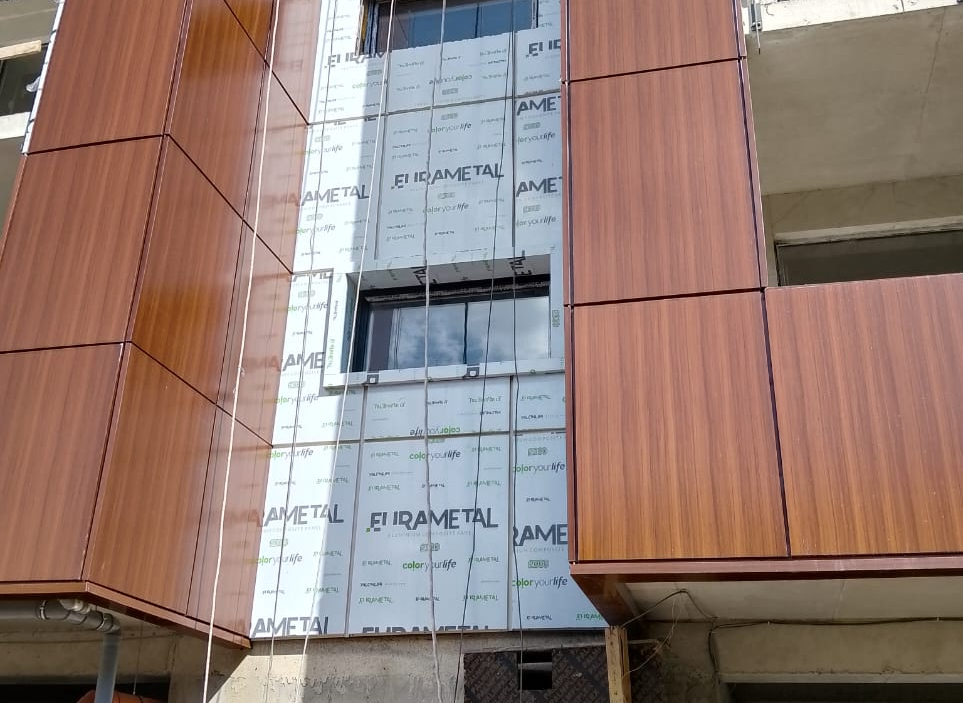

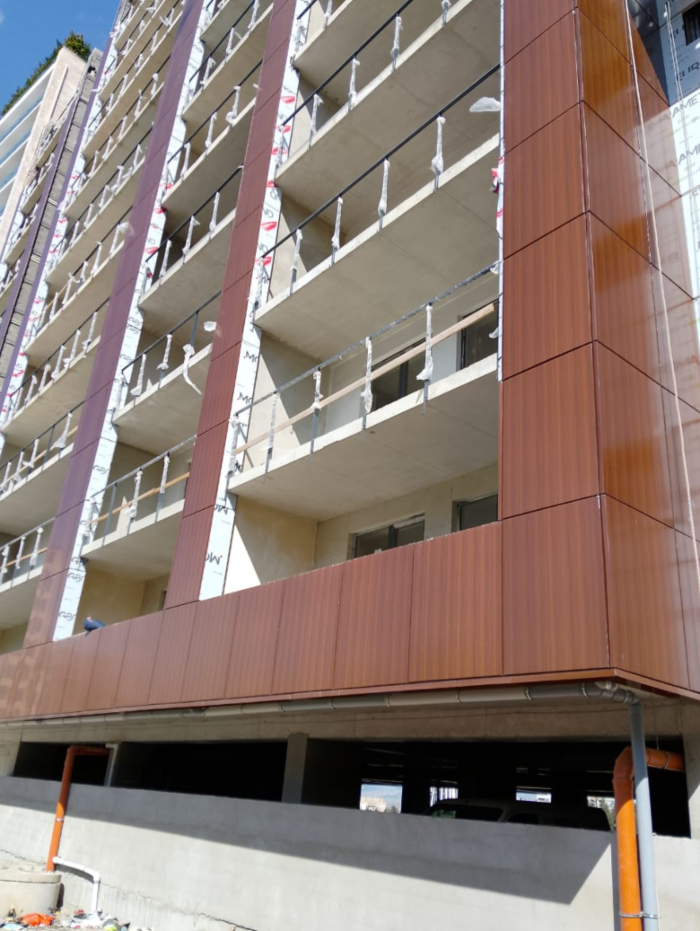

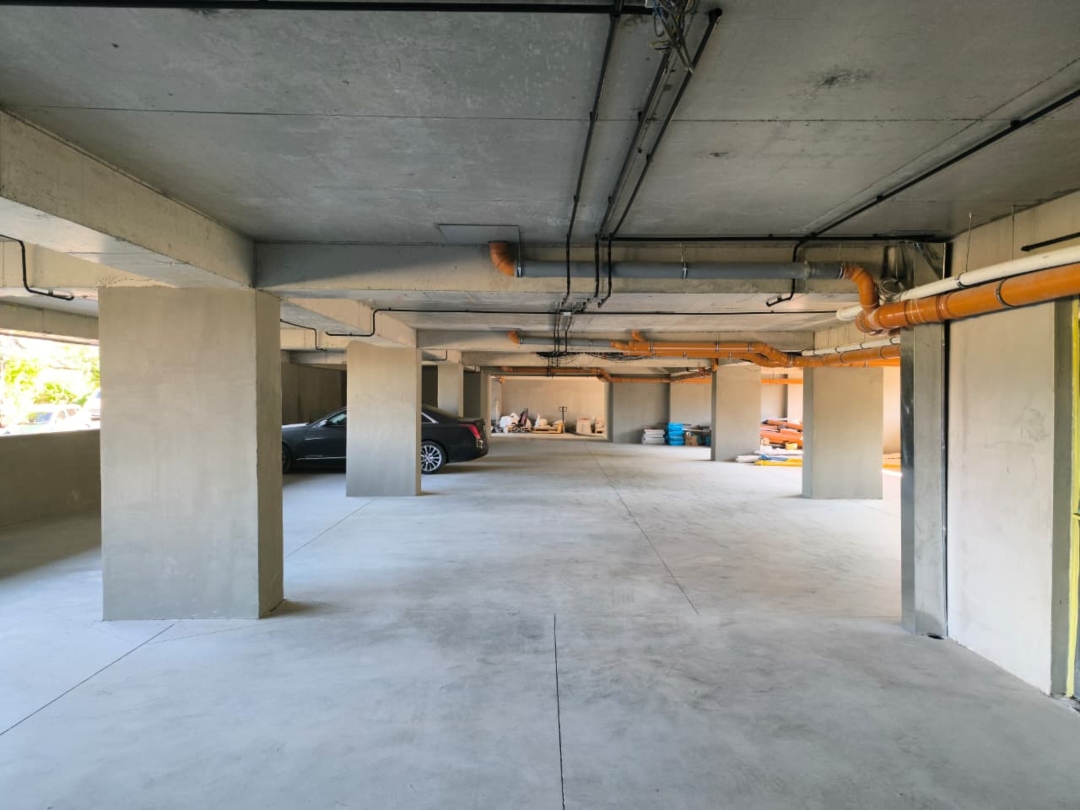

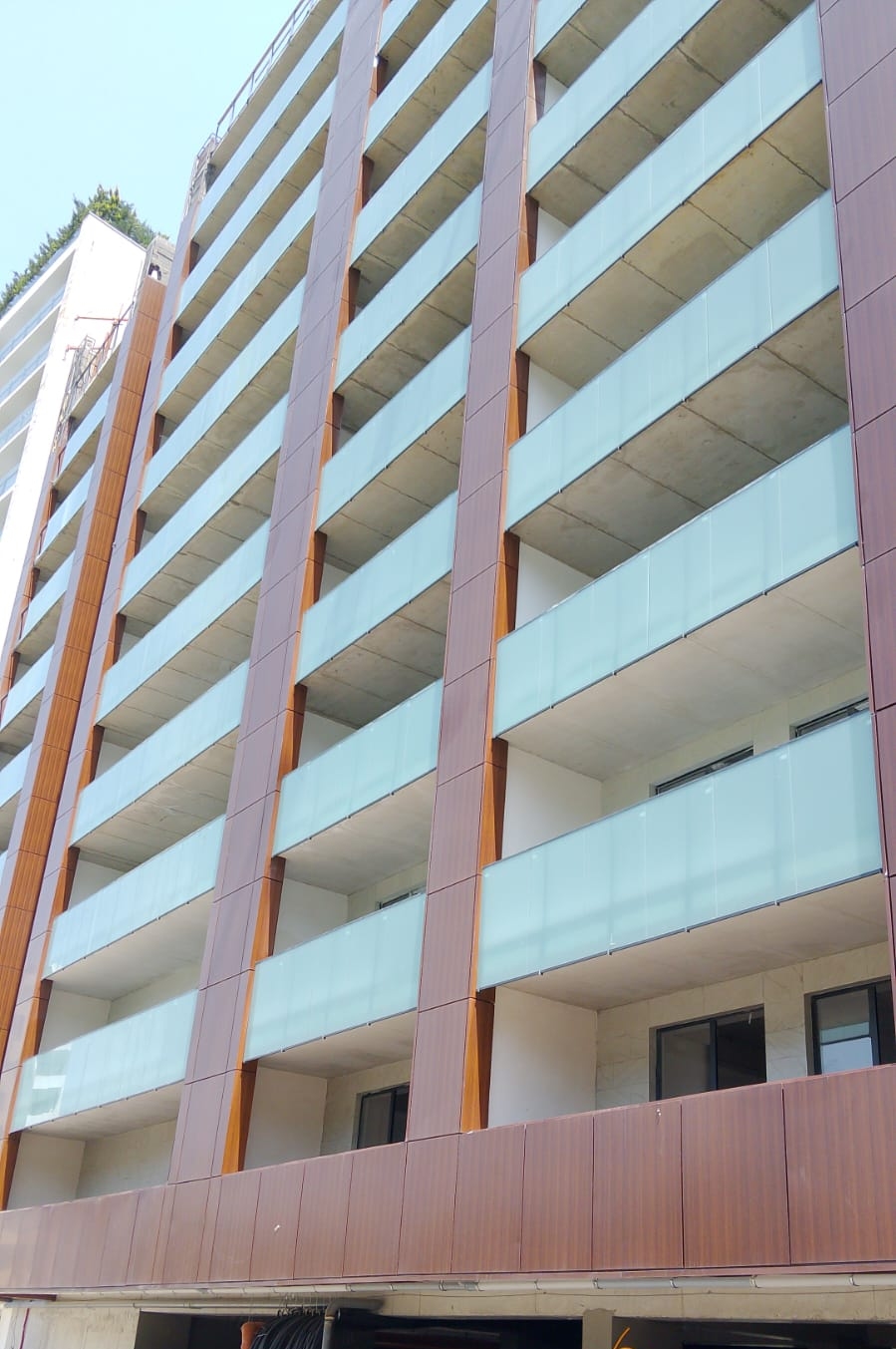

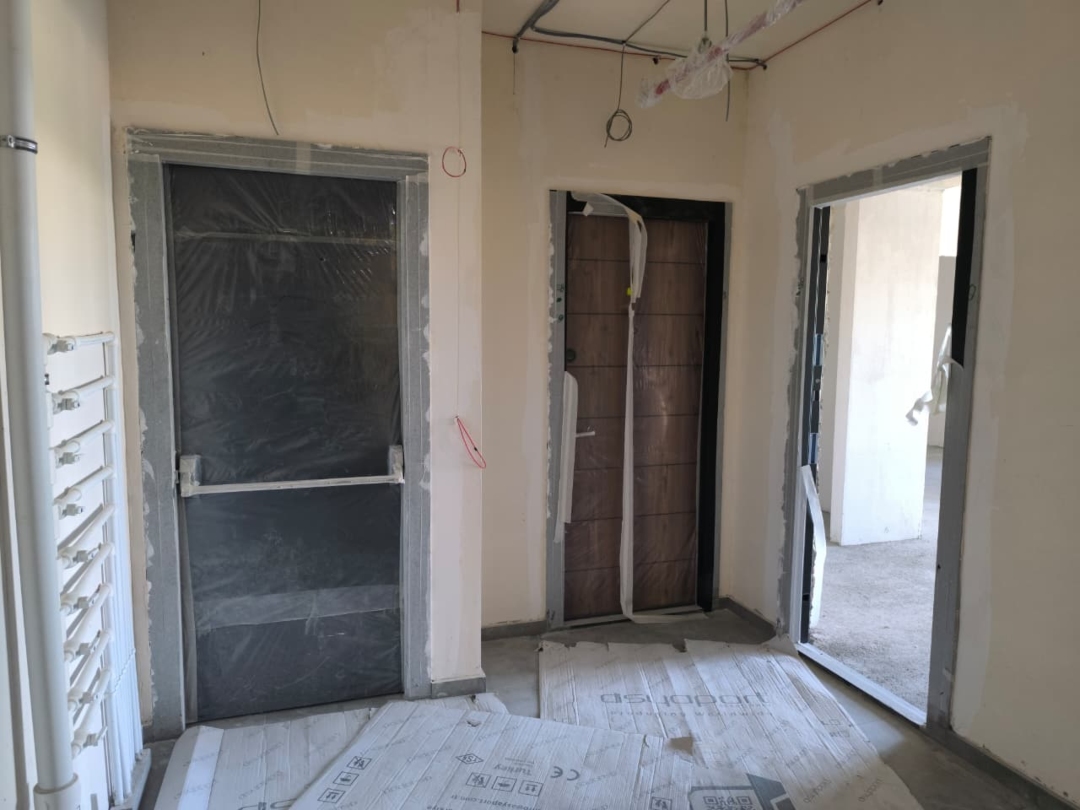

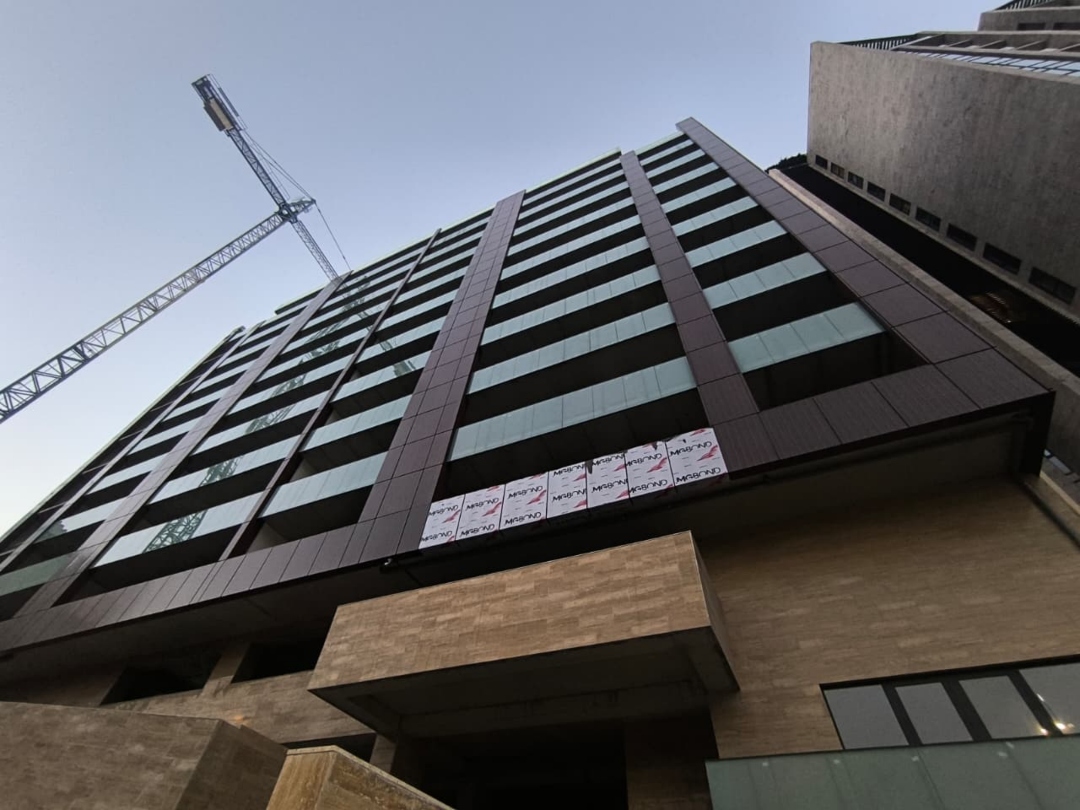

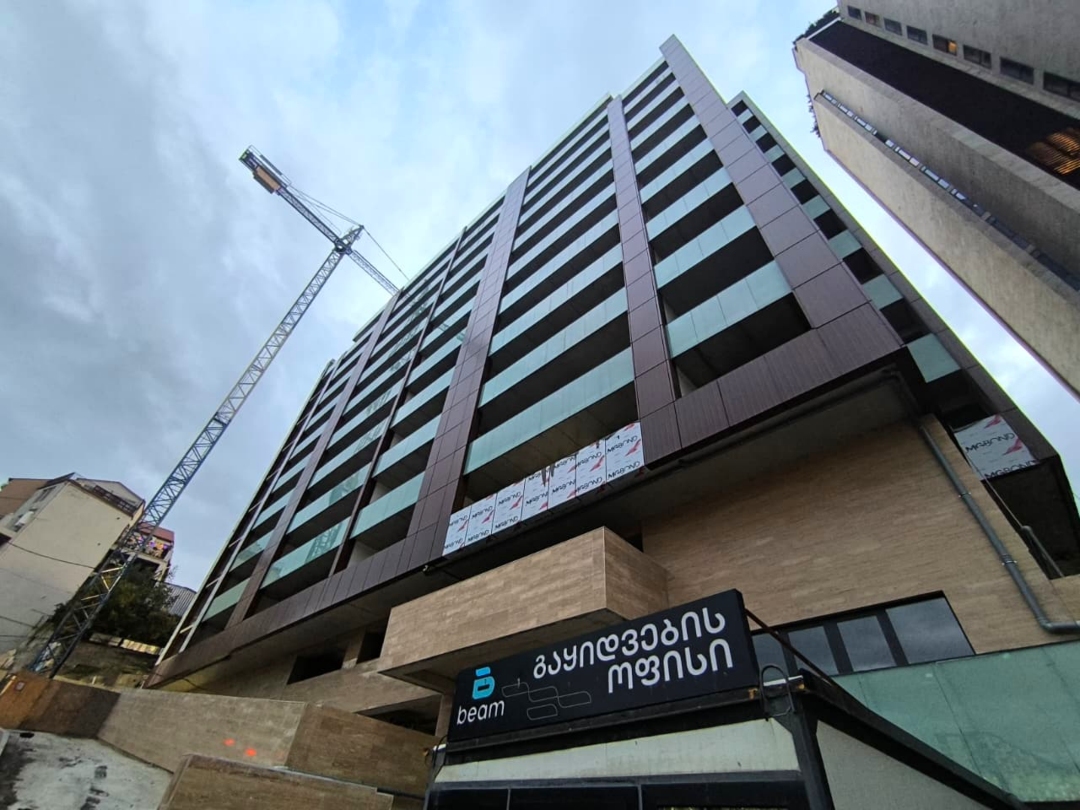

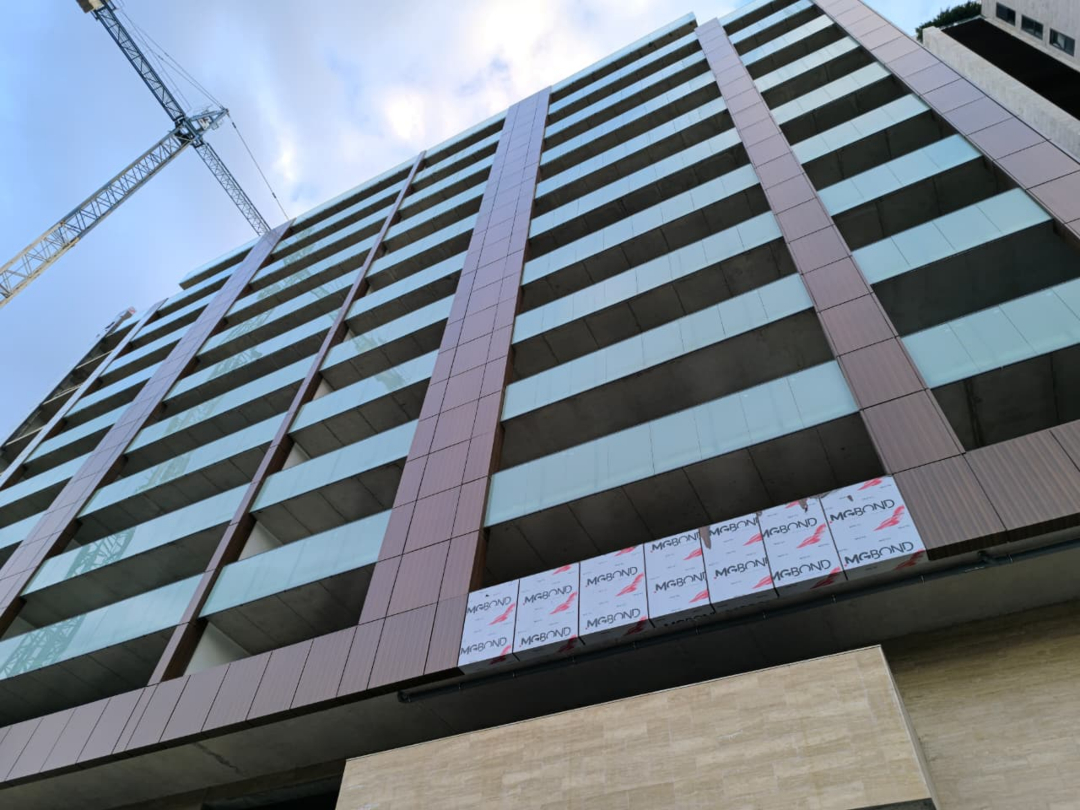

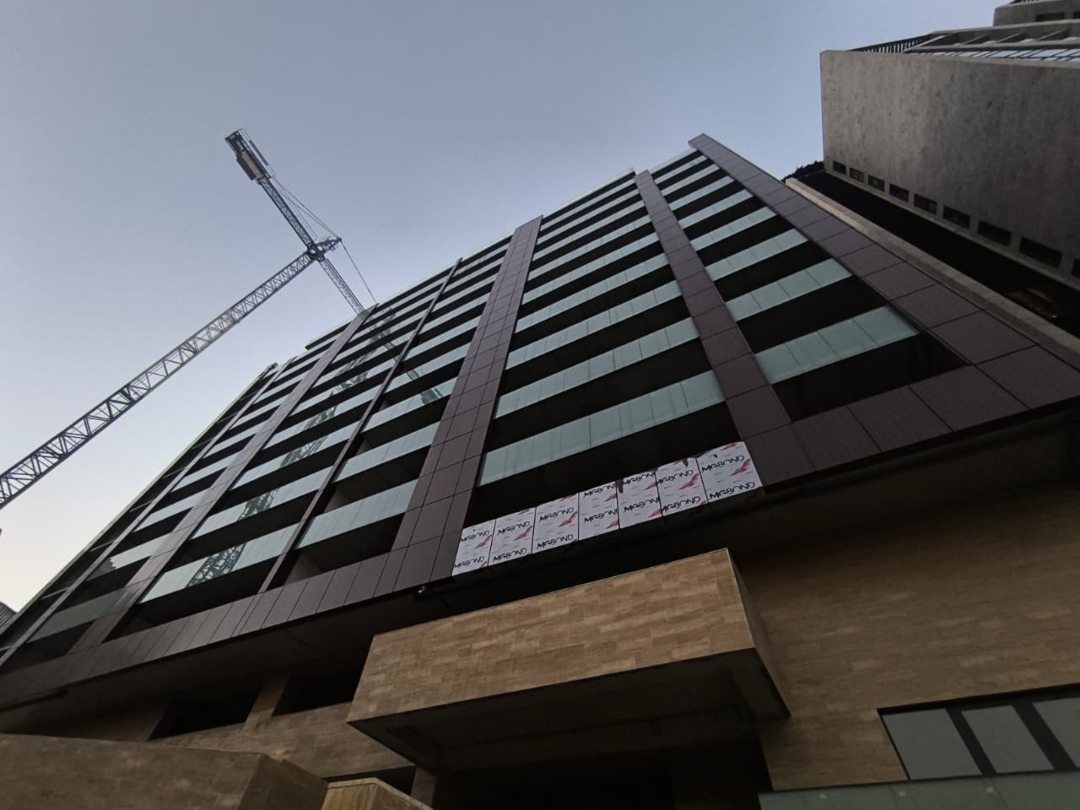

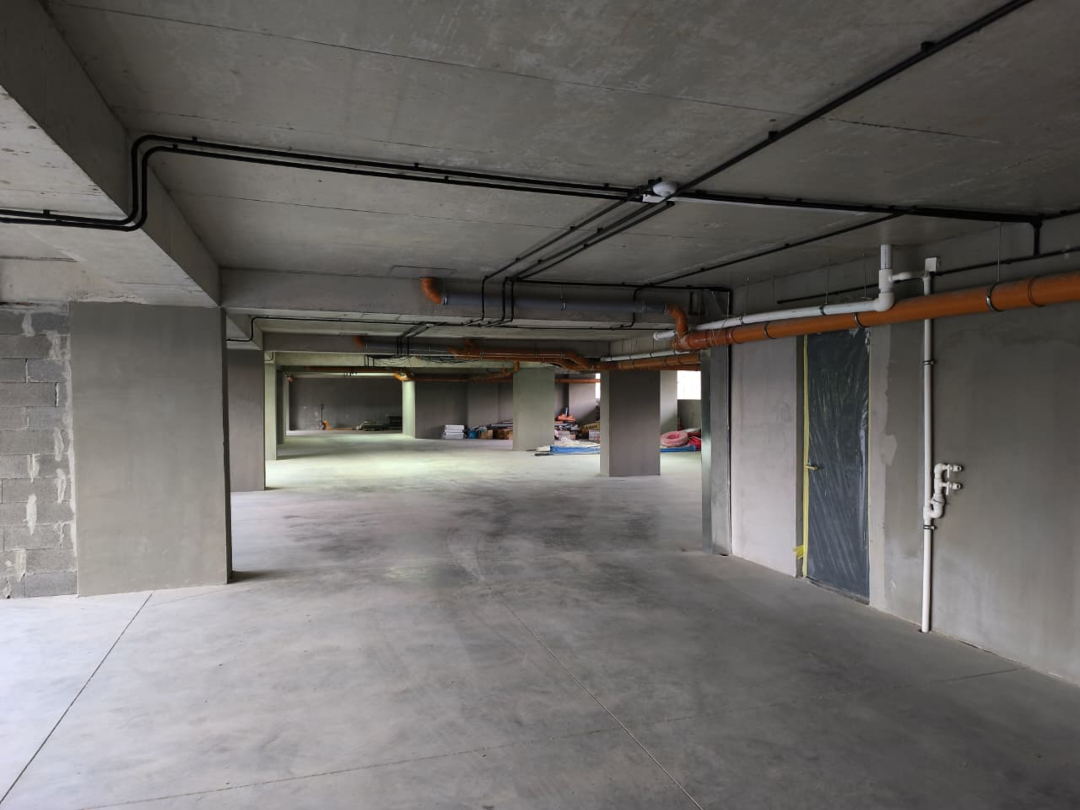

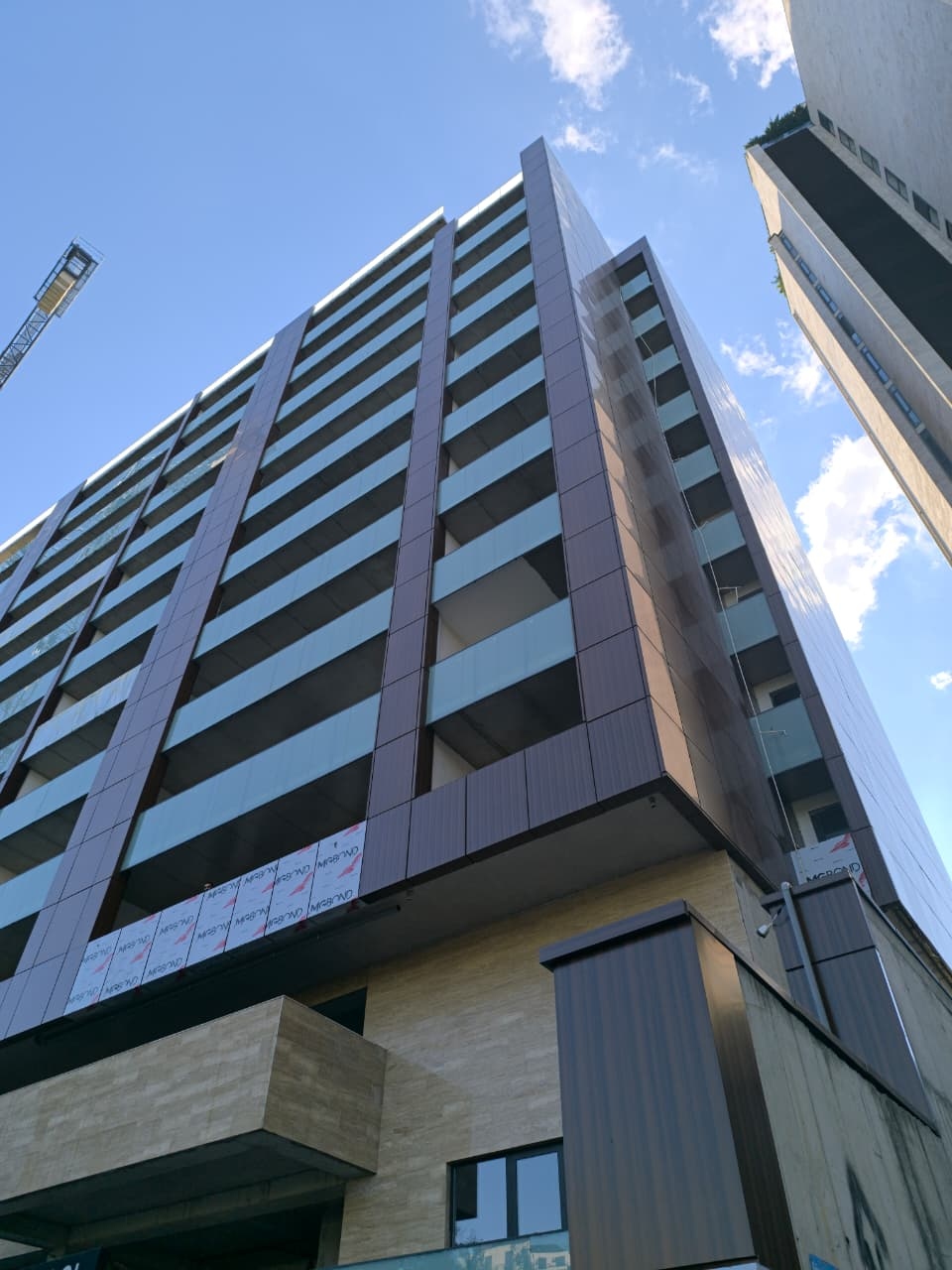

დასრულდა აივნების ლესვა. ფასადზე გაიკრა ალუკაბონდი. -1 სართულზე (-3.20 ნიშნული) დაისხა თვითსწორებადი იატაკი. მე-8 სართულის ჩათვლით დასრულებულია სამეზობლო კედლების ბლოკის წყობის სამუშაოები. მე-10 სართულის ჩათვლით ფასადზე გაიკრა ტრავერტინის ქვა. მე-11 სართულის ჩათვლით ჩაისვა ალუმინის ვიტრაჟები.

02
08 აგვისტო -2024

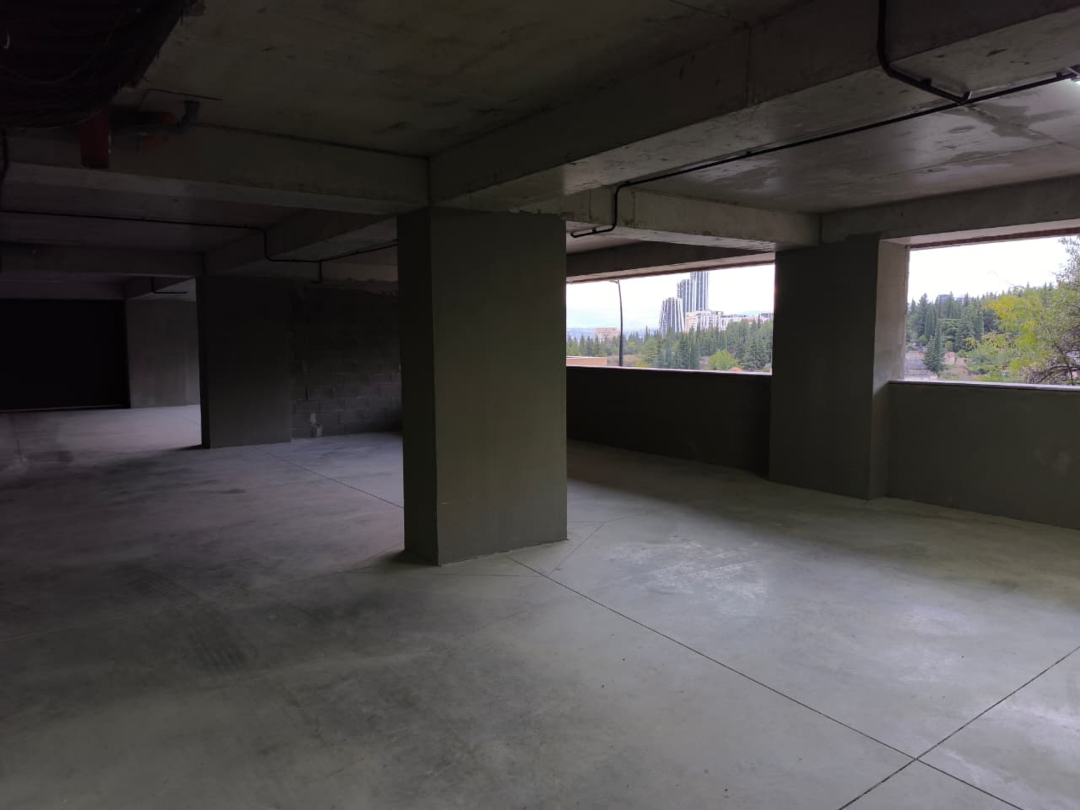

მე-12 სართული

დაისხა მე-12 სართულის (+35.28 ნიშნული) სახურავის ფილა. მე-8 სართულის ჩათვლით დასრულებულია სამეზობლო კედლების ბლოკის წყობის სამუშაოები. მე-4 სართულის ჩათვლით ფასადზე გაიკრა ტრავერტინის ქვა. მე-5 სართულის ჩათვლით ჩაისვა ალუმინის ვიტრაჟი და გაიკრა ალუკაბონდი.

03
27 მაისი -2024

მე-11 სართული

ბაგებში დაისხა მე-11 სართულის ფილა.

04
20 მაისი -2024

მე-10 სართულის კოლონები

მე-9 სართულის ჩათვლით დასრულდა მონოლითის სამუშაოები. მე-10 სართულზე ჩაისხა კოლონები და რიგელები, მიმდინარეობს არმირება (არმატურის დაწვნა). მე-6 სართულამდე მიმდინარეობს ბინების შიდა კედლების ბლოკის წყობის სამუშაოები.
